剪力墙模板(Shear wall template

一、简介

建筑模板是一种临时性支护结构,按设计要求制作,使混凝土结构、构件按规定的位置、几何尺寸成形,保持其正确位置,并承受建筑模板自重及作用在其上的外部荷载。

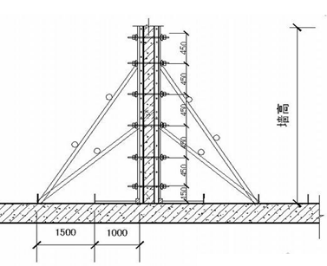

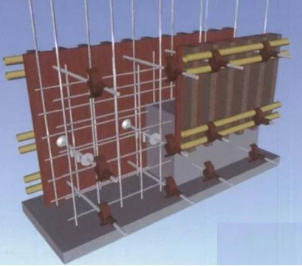

剪力墙模板示意图

二、施工流程:

模板配置与选型→弹线→墙面模板组装、安装墙体模板主龙骨→上穿墙螺栓→安装墙体次龙骨→模板加固→检查验收。

三、操作工艺:

1、施工前,根据流水段划分及工程进度计划、模板施工方案,对模板的选型和模板投入与配置进行确认。

2、弹线:弹出剪力墙边线和模板控制安装线。

3、墙体根部垃圾清理;剪力墙钢筋隐蔽验收。

4、现场拼装模板,从墙体的阴阳角一侧开始,依次组装墙体模板,模板拼缝应严密,必要时在模板拼缝侧面以及模板底面粘海绵条;墙体模板木龙骨中心间距不大300mm,阴阳角模板必须用方木拼缝固定。

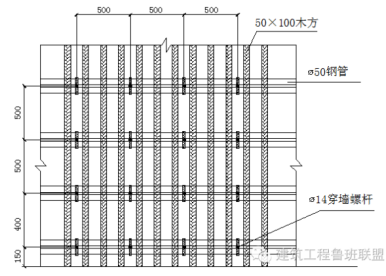

5、穿墙螺杆采用,14圆钢制作,地下外墙螺杆需加设-3×40×40止水片;穿墙螺杆横向间距为500㎜,竖向间距按照楼地面以上第一道150mm、第二道不大于400mm、第三、四道不大于500mm、往上不大于600mm的要求进行设置。

6、安装墙体横向钢管龙骨后,收紧对拉螺栓,加设抛撑对墙体模板进行校正加固;在模板加固及校正垂直度和平整度后,在模板下口采用1:2.5水泥砂浆座浆将缝隙封死(框架柱模板底部防漏浆封堵方法与此同)。

7、模板工程自检、报验合格后方可进行混凝土浇筑施工。

8、墙体模板拆除时,墙体混凝土的强度不得少于1.2Mpa,以达到能保证其表面及棱角不因模板拆除而受损的要求(以同气候条件、同浇注工艺的一组同条件试块作为拆模时间参考依据);模板拆模的流向为先浇先拆,后浇后拆,与施工流水方向一致;当局部有吸附或粘接时,可用撬棍松动,但不得在墙上口晃动或用锤砸模板。

9、模板脱模后,及时清除板面吸附物,棉丝擦净后涂刷隔离剂。

四、质量要求:

1、模板和支撑必须经过计算保证足够的刚度和稳定性,边支撑立杆和墙间距不应大于300mm

2、涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处。

3、浇筑混凝土前,模板内的杂物清理干净。

4、模板的下口及模板与角模接缝处要严实、平直,不得漏浆。接缝部位不得有错台现象,相邻板面的高低差不应超过2mm。

5、模板安装轴线位置偏差不得大于4㎜、截面尺寸允许偏差4㎜,垂直度允许偏差5㎜
